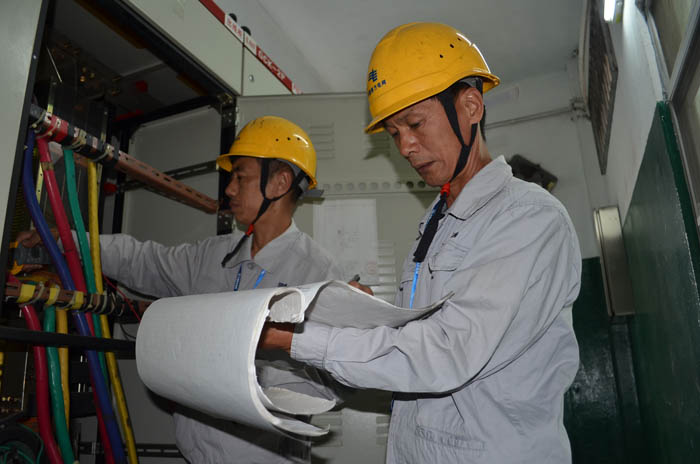

東莞大朗供電分局工作人員檢查配電房。
本網訊 據悉,今年東莞電網用電負荷已經連續6次創下歷史新高。隨著用電負荷持續攀升,東莞配網部分配電變壓器(以下簡稱“配變”)出現了重載甚至過載的現象。為了滿足用電負荷急劇增長需求,東莞局利用立項改造、調整負荷、配變調換、閑置配變再利用、加裝限流裝置等多種應急手段,及時緩解了配變過載問題。
每周“體檢”查找“亞健康”
“截止至11月8日,已完成整改過載配變557臺,未整改過載配變382臺,整改完成率為59.32%。其中,未完成整改過載配變較多的分局有:寮步44臺、大朗37臺、大嶺山36臺、橫瀝32臺、常平30臺。”11月8日,最新一期的配變“體檢報告”發到東莞局各鎮區供電分局相關負責人的OA郵箱。
打開“體檢報告”,關于過載配變的所屬單位、名稱、容量、采取解決方法、計劃整改完成時間、整改完成情況等信息一目了然。據悉,隨著社會經濟發展,東莞電網負荷持續攀升,臺區配變負載率不斷增長,部分已經處于過載或重載的“亞健康”狀態。
“配變過載運行,不僅會使設備因過負荷跳閘,嚴重時還會導致設備燒毀。”該局生產設備管理部李偉峰甚為擔憂。為了動態跟蹤和督促過載配變整改,該局利用計量自動化系統實時監測臺區配變的負荷電流,定期統計過載配變數量、分析過載情況和制定解決方法,并通過《東莞供電局過載配變治理工作周報》每周公布過載配變的整改進度。
“每周體檢的方式,不僅能有效把控配變過載情況,還能督促各分局按時落實整改措施。”李偉峰表示。據統計,至11月8日,東莞電網今年累計過載配變939臺,其中累計新增389臺。目前,全部過載配變已經整改或者落實整改措施,未曾發生一起因過載而銷毀的事件。
多措并舉“對癥下藥”
在巷頭經營毛織加工作坊的李先生再也不用提心吊膽,擔心突如其來的跳閘停電。自從大朗供電分局在全鎮范圍內進行調配,將容量小而過載的變壓器更換較大容量的變壓器后,巷頭就再也沒有因為變壓器跳閘而停電。
目前,大朗低壓客戶主要以毛織加工小作坊和密集型出租屋為主,而產業的轉型升級導致用電客戶的用電需求急劇上升,大朗部分線路、變壓器出現嚴重超載現象,造成跳閘停電。以往,過載配變問題一般都是通過配網基建工程新增配變或增容來解決。但是,面對不斷增長的過載數量,僅僅依靠基建工程,無論是時間上還是資金上都無法滿足需求。為解決這一問題,該分局積極采取應對措施,設法解決重過載配變問題。據該分局配電部副主任黃永光介紹,分局先后利用項目工程建設拆下的配變用于其它臺區的增容擴建;較小容量的變壓器與容量大而輕載配變進行調換;利用閑置配變再利用安裝臨時配變;主動調整負荷,將部分線路從過載變壓器上移走,接到輕載變壓器上等措施,將重過載臺區數逐漸減少。
據統計,截止至11月8日,東莞局已完成整改過載配變557臺,其中2013年基建項目解決211臺,2013年技改項目解決21臺,利用工程拆下的配變或庫存閑置配變實施增容解決63臺,利用輕載配變與過載配變進行置換來解決78臺,通過低壓負荷調整解決167臺,通過加裝低壓用戶限流裝置解決17臺,整改進度過半。

責任編輯:和碩涵
