烏東德水電站右岸地下電站進水口底板首倉混凝土順利開倉澆筑

2017-08-31 10:11:52 中國三峽建設管理有限公司   點擊量: 評論 (0)

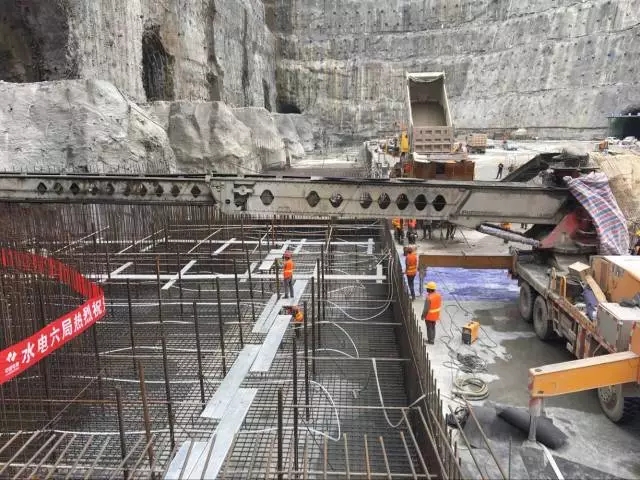

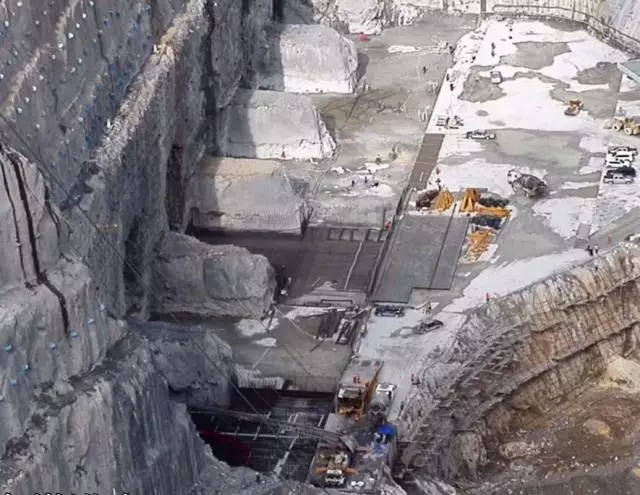

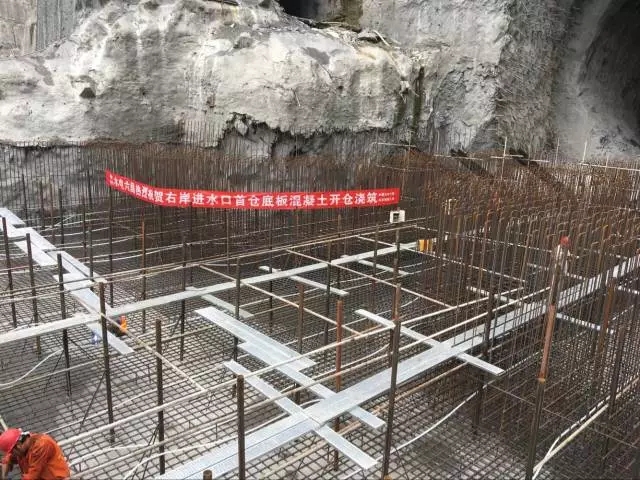

萬丈高塔平地起,8月25日,烏東德右岸地下電站進水口底板首倉混凝土順利開倉澆筑,標志著自右岸進水口邊坡開挖向混凝土工程轉序交面以來經過兩個月的剩余開挖支護、墊層澆筑、底板固結灌漿等準備工序終于進入主體

萬丈高“塔”平地起,8月25日,烏東德右岸地下電站進水口底板首倉混凝土順利開倉澆筑,標志著自右岸進水口邊坡開挖向混凝土工程轉序交面以來經過兩個月的剩余開挖支護、墊層澆筑、底板固結灌漿等準備工序終于進入主體工程施工階段,為順利完成2020年右岸首臺機組發電的目標奠定了堅實的基礎。


右岸進水口是右岸地下引水發電系統的首部結構,采用岸塔式設計,布置于右壩肩上游,距壩軸線最小距離約128m,進水塔尺寸為204.00m×33.00m×80.00m,單塔長度34.00m,塔頂高程988.00m,連接6條引水隧洞,可以說是右岸龐大的地下洞室群與外部水庫相連的咽喉。


為保證進水口混凝土安全且保質保量地進行澆筑,烏東德工程建設部地下廠房項目部會同西北監理、水電六局召開了班前會,向現場施工作業班組傳達了安全、質量、技術要求,并安排相關人員全程旁站,確保過程受控。

原標題:烏東德水電站右岸地下電站進水口底板首倉混凝土順利開倉澆筑
